Descripción del proyecto
El Proyecto de Confiabilidad del Suroeste de Tucson creará un sistema de transmisión en bucle para proporcionar mayor confiabilidad, calidad de energía y capacidad al suroeste de Tucson. Las nuevas instalaciones de transmisión reemplazarán a los equipos antiguos de bajo voltaje que ya no pueden satisfacer las crecientes necesidades energéticas de los clientes.
El proyecto incluirá la construcción de dos nuevos circuitos de 138 kilovoltios (kV) y una nueva subestación de 138 kV.
La primera fase comprende la construcción de una nueva línea de transmisión desde la subestación existente de Midvale de TEP, ubicada cerca de las carreteras South Mission y West Drexel, hasta la subestación planificada Tucson Estates, ubicada cerca de West Ajo Highway y South Tucson Estates Parkway. Las subestaciones se encuentran a unas 5 millas de distancia.
La segunda fase construirá una nueva línea de transmisión desde la subestación Tucson Estates para conectarla con una línea de transmisión existente de 138 kV ubicada cerca de West Valencia Road y Calle Santa Cruz. Estos dos puntos de interconexión están a unas 8 millas de distancia.
La subestación planificada de Tucson Estates abarcará aproximadamente 15 acres en la esquina sureste de West Ajo Highway y South Tucson Estates Parkway.
El proyecto ayudará a reducir la duración y frecuencia de los cortes de energía en la zona y a la vez respaldará opciones de mantenimiento y reparaciones de emergencia.
Los postes de transmisión típicos tendrán una altura de unos 75 a 90 pies y estarán separados entre 500 y 600 pies aproximadamente. Algunos postes pueden ser más altos para adaptarse a problemas de despeje específicos del sitio. Las líneas se diseñarán para acomodar dos circuitos mediante monopolos tubulares de acero autopatinable con superficies no reflectantes. Los conductores (cables) tendrán un acabado no especular para reducir la visibilidad.
Beneficios

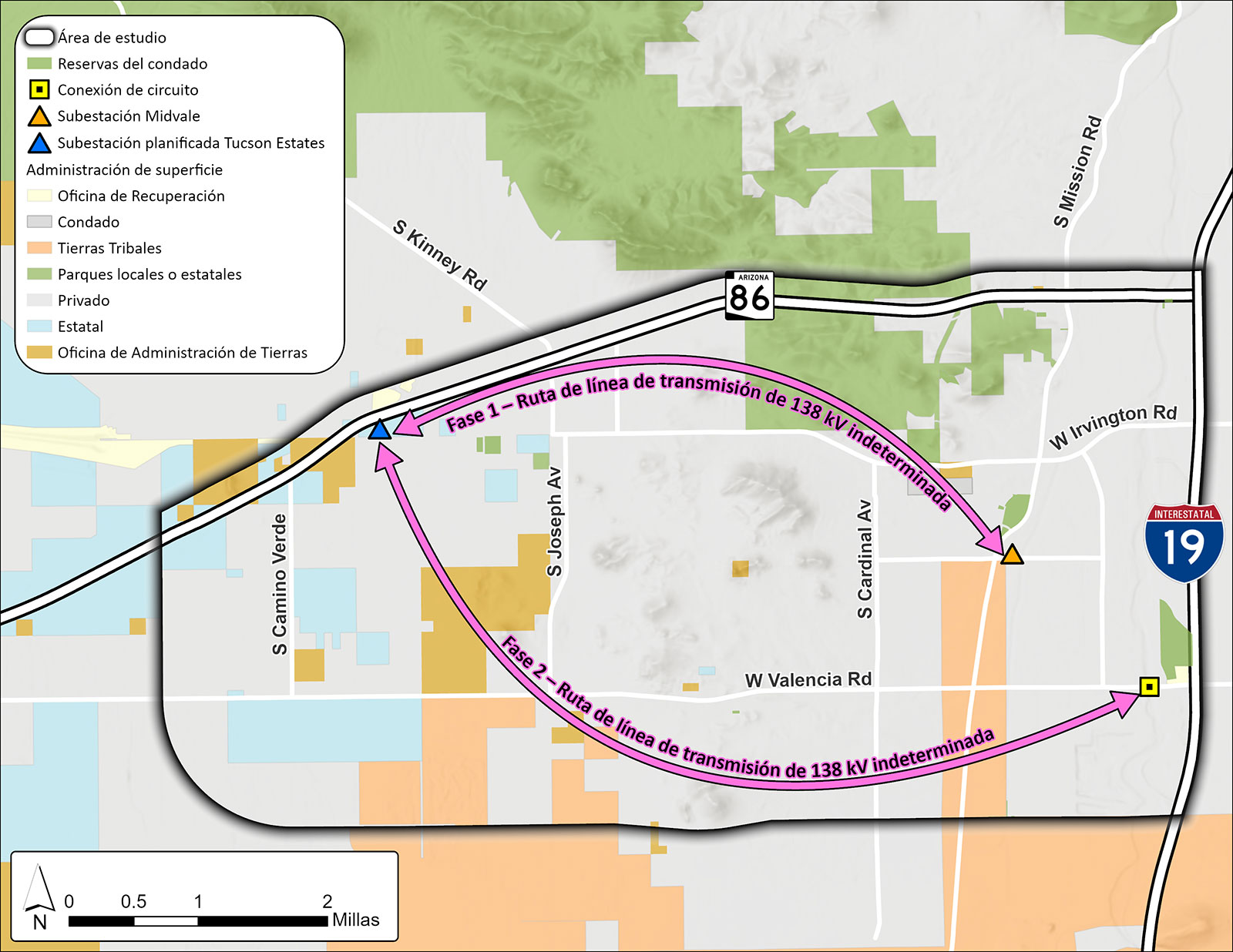

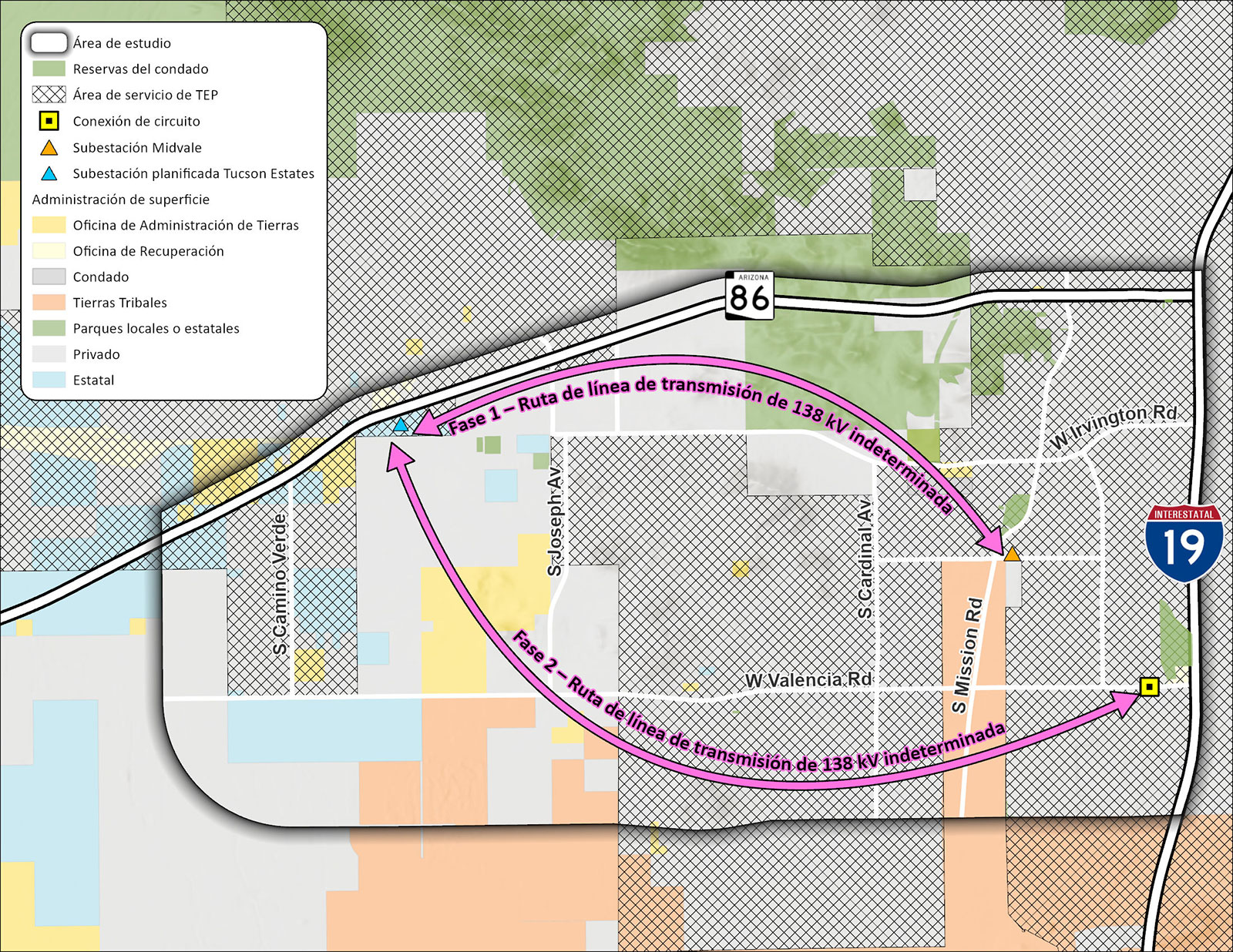

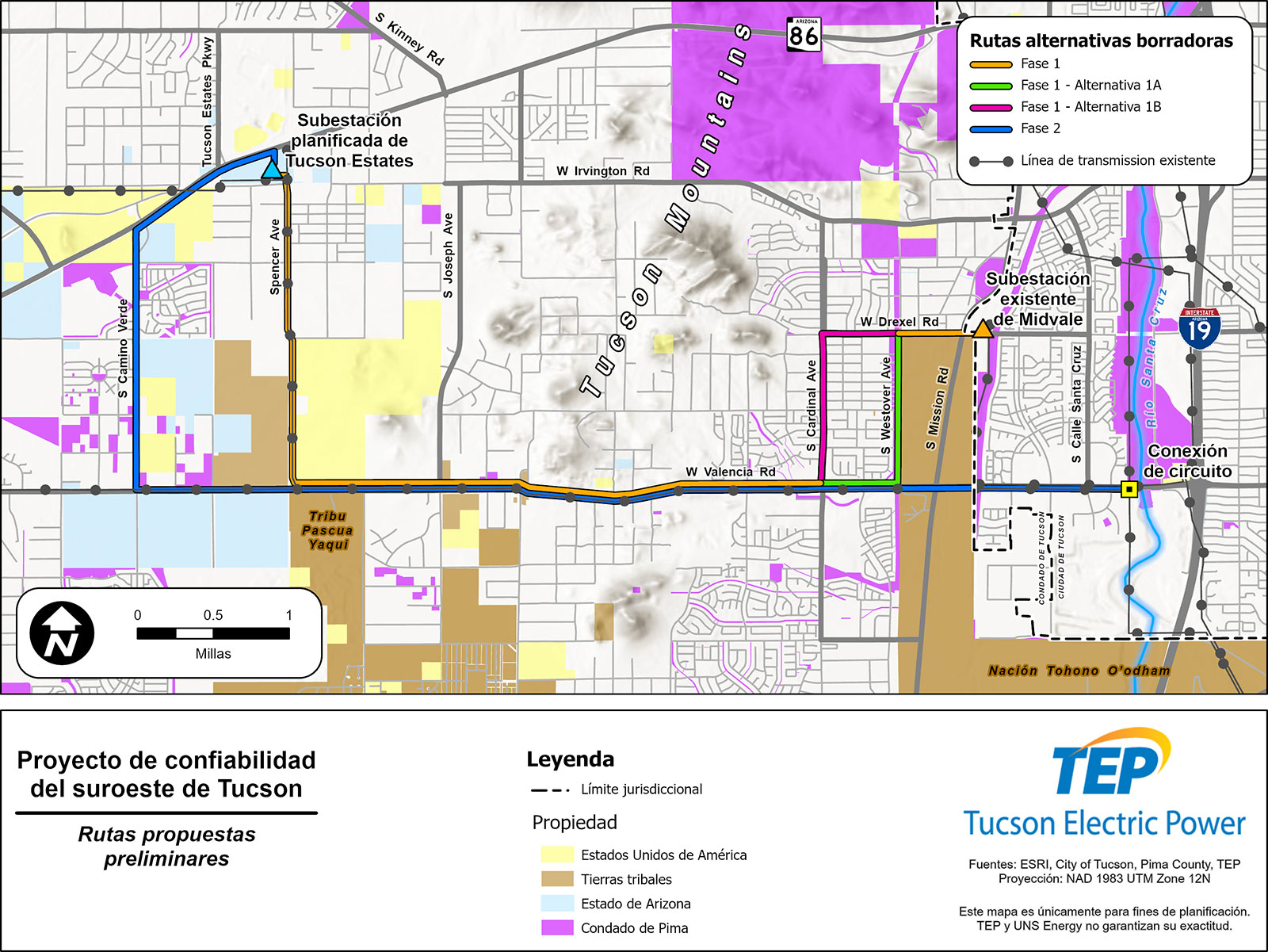

Mapas del proyecto
Aprobaciones requeridas y cronograma
Conforme a la ley estatal, TEP debe obtener un Certificado de Compatibilidad Ambiental (Certificate of Environmental Compatibility, CEC) para construir las líneas de transmisión. TEP presentó recientemente una solicitud de CEC ante el Comité de Emplazamiento de Plantas de Energía y Líneas de Transmisión de Arizona, el cual revisa las solicitudes de CEC mediante un proceso público que permite a los residentes del área y a otras partes interesadas presentar comentarios. Arizona Corporation Commission (ACC) debe revisar y aprobar la solicitud de CEC antes de que TEP pueda comenzar la construcción.
TEP presentó la solicitud para un CEC en septiembre de 2026. En noviembre de 2026, el Comité de Emplazamiento de Plantas de Energía y Líneas de Transmisión de Arizona votó a favor de aprobar la solicitud de TEP para obtener un CEC. La ACC revisará el CEC al principio de 2027.
De octubre de 2025 a septiembre de 2026
Proceso de ubicación de la línea de transmisión
Septiembre de 2026
Presentación de la solicitud del CEC
Noviembre de 2026
Audiencia de ubicación de la línea
T1 de 2027
Reunión abierta de ACC
Participación pública
TEP alienta a los residentes, los propietarios, las empresas y otros a compartir sus comentarios y preguntas de la siguiente manera:
- Completar un formulario de comentarios
- Enviar comentarios por correo electrónico a swtucson@tep.com
- Llamar al 1-520-770-7522 y dejar un mensaje de correo de voz
- Enviar una carta por correo postal a la siguiente dirección:
- Proyecto de confiabilidad del suroeste de Tucson
P.O. Box 711
Mail Stop CB200
Tucson, AZ 85701-0711
- Proyecto de confiabilidad del suroeste de Tucson
